目次
売上フォーキャストとは、将来の対象期間の売上を見積もることです。この記事では、進行中の案件を確度で重みづけして足し上げる方法を扱います。確度の定義を顧客側の事実と結びつけ、予測と実績の差を毎期振り返るための手順を解説します。
ヨミ区分は「担当者の感触」では設計しない
ヨミはA・B・Cなどの区分で管理する方法があります。問題は区分そのものではなく、区分に入れる基準です。
| 区分 | 計算例の仮置き確度 | 判定基準(客観的な事実) |
|---|---|---|
| Aヨミ | 80% | 決裁者の合意が取れ、金額・時期・稟議ルートが確定している |
| Bヨミ | 50% | 課題と予算は確認済みだが、決裁プロセスか時期が未確定 |
| Cヨミ | 20% | 提案は済んだが、予算・決裁者・時期のいずれかが未確認 |
| 対象外 | 0% | 情報収集段階。次アクションの日付が入っていない |
80/50/20は説明用の仮定であり、業界標準ではありません。自社の受注率で見直す際は、「月初にBヨミだった案件が、その月内に受注したか」のように、予測した時点と対象期間を固定します。後から更新されたステージだけで集計したり、半年後の受注を今月の的中に数えたりしません。案件数・商材・新規と更新の違いも残します。
Salesforceの商談履歴レポートでも、ステージ・金額・確度・完了予定日などの履歴を扱います。運用では予測作成日と当時の見込みを保存し、後から結果と照合できるようにします。
加重予測の計算
着地見込み = 確定売上 + 加重予測
数値例で確認します。期末までに残り2か月、確定売上が3,000万円、パイプラインに以下の案件がある状態とします。
| 案件 | 金額 | 区分 | 確度 | 加重額 |
|---|---|---|---|---|
| A社 更新 | 1,200万円 | Aヨミ | 80% | 960万円 |
| B社 新規 | 2,000万円 | Bヨミ | 50% | 1,000万円 |
| C社 拡張 | 800万円 | Bヨミ | 50% | 400万円 |
| D社 新規 | 3,000万円 | Cヨミ | 20% | 600万円 |
| 合計 | 7,000万円 | — | — | 2,960万円 |
着地見込みは3,000万円+2,960万円=5,960万円です。目標が7,000万円なら不足は1,040万円。D社は現時点では確度20%なので600万円を織り込んでいます。受注が確定して100%になれば3,000万円を計上し、見込みは2,400万円増えて8,360万円になるため、不足は埋まります。ただし未確定の1案件だけに依存せず、確度を上げる打ち手(決裁者の特定、予算の確認)と新規案件の追加投入を比較します。

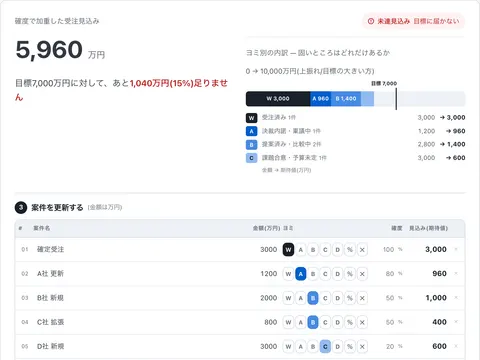

本文の5件を入力済みの状態で開き、見込み5,960万円・目標との差1,040万円を確認できます。金額や確度を変えて、自分の条件でも試せます。営業目標から必要な商談数を逆算するツールも使えます。
案件のステージ・滞留日数・次アクションを日々揃える運用は、営業パイプライン管理の手順で解説しています。
予測精度は「偏り」と「外れ幅」を分けて測る
予測と実績を比べる前に、月初予測・月末予測などの作成時点と、受注金額・売上計上額などの対象をそろえます。期末直前の予測を、前期の月初予測と同じ条件として比較しません。
絶対誤差率 = |予測 − 実績| ÷ 実績 × 100(実績が正のとき)
符号つきの値がプラスなら予測が過大、マイナスなら予測が過小です。外れ幅を見るときは絶対値を使います。次は架空の2期間の例です。
| 期間 | 予測 | 実績 | 符号つき誤差率 | 絶対誤差率 |
|---|---|---|---|---|
| 第1期 | 1,200万円 | 1,000万円 | +20% | 20% |
| 第2期 | 800万円 | 1,000万円 | −20% | 20% |
| 2期の平均 | — | — | 0% | 20% |
平均の誤差が0%でも、予測は毎期20%外れています。絶対誤差率の平均はMAPEと呼ばれます。予測評価の専門書『Forecasting: Principles and Practice』は、絶対誤差とパーセント誤差を区別し、実績が0または0に近い場合の率の問題も説明しています。本記事では「予測が過大ならプラス」となる符号に統一しています。
実績0の期間では、実績で割る誤差率を計算しません。予測100万円・実績0円なら、差額100万円として記録します。小さな実績に対して率だけが大きくなる場合も、金額差を並べて判断します。
毎回のレビューは次の順で行います。
- 同じ時点・対象期間の予測と実績を並べ、金額差と絶対誤差率を出す。
- 過大・過小の偏りが続くか、外れ幅が大きいかを分けて見る。
- 差を案件別に分け、失注・時期ずれ・金額変更・予測後の新規案件を確認する。
- 確度や区分の条件を見直し、次の同条件の予測で確かめる。
何%なら合格か、何期で判断するかは一律には決められません。商談の件数や単価の偏り、予測から期末までの長さ、利用目的に合わせます。大型案件の影響と季節性を残し、少数の期間だけで改善効果を断定しません。
確度を主観から外す:MEDDICの6要素
確度の判定基準を作るとき、そのまま使えるのがMEDDICです。顧客の課題・意思決定・社内の協力者など、商談で確認すべき情報を整理するフレームワークです。MEDDICCの解説でも、商談の状況を共通の言葉で把握する方法として位置づけています。
| 要素 | 確認すること | 未確認だと起きること |
|---|---|---|
| Metrics(定量効果) | 顧客が期待する数値効果 | 稟議で費用対効果を示せず止まる |
| Economic Buyer(決裁者) | 予算を承認する人物 | 現場合意のまま期末に差し戻される |
| Decision Criteria(選定基準) | 何で比較されるか | 競合の土俵で戦うことになる |
| Decision Process(決裁プロセス) | 承認の順番と所要期間 | 受注時期の読みが外れる |
| Identify Pain(課題) | 放置した場合の損失 | 「今期でなくてもよい」となる |
| Champion(推進者) | 社内で推してくれる人 | 情報が入らず状況が読めない |
記入済みの項目数を、そのまま受注確率へ換算しません。5項目が埋まっていても、予算承認が止まっていれば今期中に受注できない場合があります。情報の有無に加え、誰にいつ確認したか、未解決の条件は何かを残します。決裁者の名前だけでなく、合意の内容や決裁日程まで確認してヨミに反映します。
短期のBANT(予算・決裁権・ニーズ・時期)と比べると、MEDDICは検討期間の長い大型商談向けです。取引規模で使い分けてください。

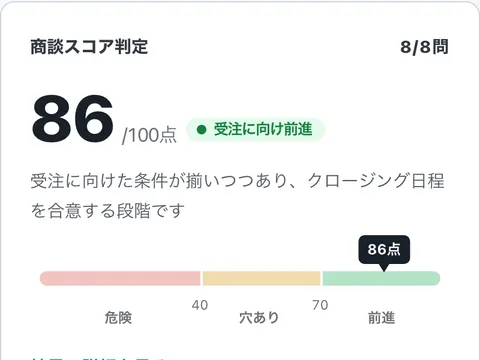

MEDDICに稟議などの手続きと競合を加えた8要素の質問に答えると、商談を100点満点で採点し、詰めるべき穴と次のアクションを弱い順に示します。
点数は受注確率ではありません。未確認の要素を洗い出し、ヨミ区分を見直す材料に使ってください。
よくある失敗
- 確度を期末に一括で見直す — 期末に確度を上げても予測は当たりません。ヨミの更新は週次で、次アクションの日付とセットで行います
- 受注率を無視して案件数だけ積む — パイプラインの総額が目標の3倍あっても、質が伴わなければ加重予測は伸びません。入口の質はインサイドセールスの運用で決まります
- 予測を「コミット」として扱う — フォーキャストは着地の推定値です。これを未達で責める運用にすると、担当者は確実な案件しか報告しなくなり、予測はむしろ当たらなくなります
- 確度の実績を集計していない — 80/50/20を何年も検証せずに使い続けている組織は珍しくありません。自社の商談期間に合わせて、予測時点の区分別の受注実績を確認し、次の同条件の予測で改善を確かめます
フォーキャストが安定すると、営業KPIの逆算も現実的な数字で組めるようになります。個別案件を前に進める手順はクロージングの進め方、分業体制での数字のつなぎ方はTHE MODELを参照してください。実際の案件で加重予測を出してみるなら、パイプライン予測ツールが早道です。
よくある質問
フォーキャストとヨミ管理は何が違いますか?
指しているものはほぼ同じで、フォーキャストが予測値そのもの、ヨミ管理がその予測を作り運用するプロセスを指すのが一般的な使い分けです。実務では「Aヨミ・Bヨミ・Cヨミ」のように確度を区分し、案件金額に確度を掛けて足し上げた加重予測をフォーキャストと呼びます。
ヨミの確度は何%に設定すればいいですか?
すべての会社に共通する確度はありません。本文の80%・50%・20%は計算例の仮定です。予測を作った時点の区分を保存し、その案件が予測対象期間内に受注した割合を調べます。件数が少ない場合や商材が変わった場合は、その不確かさも残します。
フォーキャストの精度はどう測りますか?
予測の偏りと外れ幅を分けて測ります。符号つき誤差率は(予測−実績)÷実績×100、外れ幅はその絶対値です。正負の誤差を平均すると相殺されるため、平均誤差だけで高精度とは判断しません。実績0の期間は率を計算せず金額差を記録します。
